瑞典诺尔雪平:兆瓦级重卡充电从”示范”走向”可运营”
系统工程思维:1.2MW功率+储能+光伏的完整解决方案,半公共化商业模式引领欧洲充电网络
充电功率对比:CCS vs MCS
不是单点功率更高,而是用储能把电网约束转化为可控的峰值。MCS系统总功率1,200 kW,是CCS快充(375 kW)的3.2倍,实测中Scania达到近700 kW。但真正让系统可运营的是:在电网扩容慢、重卡补能窗口短的现实下,用储能削峰填谷+光伏补能+能量管理软件,把”可用功率”变成”可用运力”。
充电时间对比:90分钟 vs 45分钟
560 kWh电池从90分钟缩短到45分钟,电动重卡可实现”充一次电、跑500公里、休息45分钟、再跑500公里”,日行驶里程达1,000公里,与柴油重卡持平。但更重要的是:补能窗口压缩到法规休息时间内,车队无需额外停车等待,这才是”可运营系统”的核心价值。
三款车型实测数据对比
Scania达到近700 kW、1,000安培,沃尔沃FH Electric和MAN eTGX Electric略低,反映不同电池管理系统对MCS协议的适配差异。
Alfredsson充电枢纽能源结构
2.4 MW电网+2.2 MWh储能+400 kW光伏,智能配电软件实现多能源协同调度。储能的意义不是”绿色标签”,而是”削峰填谷+抬升瞬时交付能力”:当车辆需要在短休息窗口内补能时,用储能把功率顶上去;当电价低或光伏出力好时,把能量存进去。这比单纯等电网扩容更现实,也更快。
2026-2028年MCS充电点增长预测
2026年是MCS商业化元年,Scania和MAN推出MCS就绪卡车。到2028年约330个MCS充电点将覆盖9个欧洲国家。北欧已出现多国部署节奏,且港口/口岸等高周转场景更容易率先规模化:车流集中、等待成本高、站点更易组织成多车位高功率系统。行业正在从”新闻式示范”转向”工程化运营”。

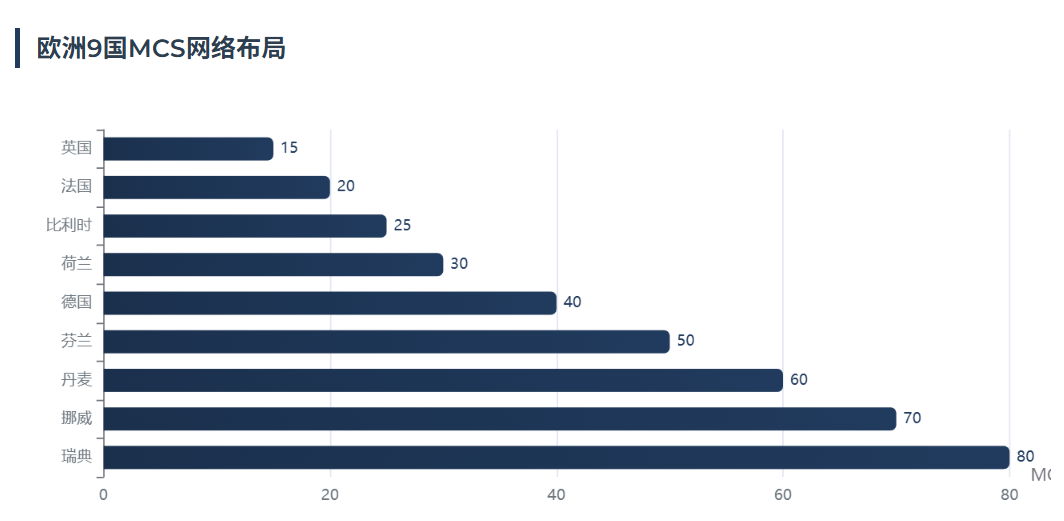

欧洲9国MCS网络布局
别只盯着”桩”,要盯”场景与系统”。欧洲真正缺的是”可运营系统”,包括四个层面:①场站尺度与动线(服务34米组合车辆);②电力与能量系统(电网+储能+光伏组合);③软件调度与计费(动态功率分配、排队预测);④商业模式(半公共化、车队资产化)。对想进入欧洲的中国产业链来说,最现实的切入点是围绕物流园区、车队基地、港口口岸做系统集成与交付:把充电设备、储能、能管系统、运维与对外运营打包,变成可复制的”站点解决方案”。
技术要点:MCS输出与工程化适配
还意味着更高电流、更严格的热管理、更重的线缆与更苛刻的工程约束。真正的竞争不是”谁的峰值功率更大”,而是谁能把这套系统在更多场景里稳定复制。
| 模块 | 要点 | 对运营的影响 |
|---|---|---|
| 电源单元 | 两套600kW组合,最高约1.2MW总输出 | 便于扩容与冗余设计,减少一次性超大单体风险 |
| MCS输出 | 约1,500A电流能力;兆瓦级峰值功率 | 匹配重卡短休息窗口的快速补能诉求 |
| 线缆/热管理 | 液冷大线缆;长度约2.7m(重卡工况适配) | 持续高电流更依赖温控;运维与可靠性要求更高 |
| 功率调度 | 能量管理/动态功率分配(多输出共享可用功率) | 站点吞吐量与排队体验由”系统调度能力”决定 |
| 场站尺度 | 支持最长约34米车辆组合进出停靠(北欧参数) | 重卡充电的”可达性”与”可周转性”决定可用性 |
复制逻辑:为什么”车队基地半公共化”更容易先跑起来
车队基地具备场地与需求确定性,更容易把基础设施投资转化为可运营资产。半公共化模式本质上用”车队的确定性需求”支撑基础设施投资回收,再把剩余能力外溢给市场,形成公共网络之外的”中间层节点”。
优先围绕物流园区、车队基地、港口口岸做”桩+储能+能管+运维+计费”的系统交付,更容易形成可复制模板。真正的竞争,不是”谁的峰值功率更大”,而是谁能把这套系统在更多场景里稳定复制。
