数据图表看板: 德国电动重卡长途与Depot 电动化案例分析

电动重卡案例:长途与Depot电气化|数据可视化卡片

电动重卡长途与 Depot 电气化案例分析

核心发现:重卡长途运输的“白天可行性”已初步建立,但由于 87% 的行程夜间不回自有场站,夜间停车补能与驾驶员休息合规的“时空匹配”成为系统性放量的最大瓶颈。

样本:23 条跨州/国家级长途行程 配置:~600 kWh 电池容量 焦点:夜间补能 × Depot 负荷管理
长途补能需求
40%
仅四成行程需要途中补能,均值仅需约 50 kWh
夜间泊车瓶颈
87%
绝大多数车辆夜间不在自有 Depot,依赖外部场站
平均夜充功率
~32 kW
若能停靠整夜,功率需求极低(4–56 kW 区间)
场站负荷压降
85%
通过负荷管理,250车级场站峰值可从 27MW 降至 4MW

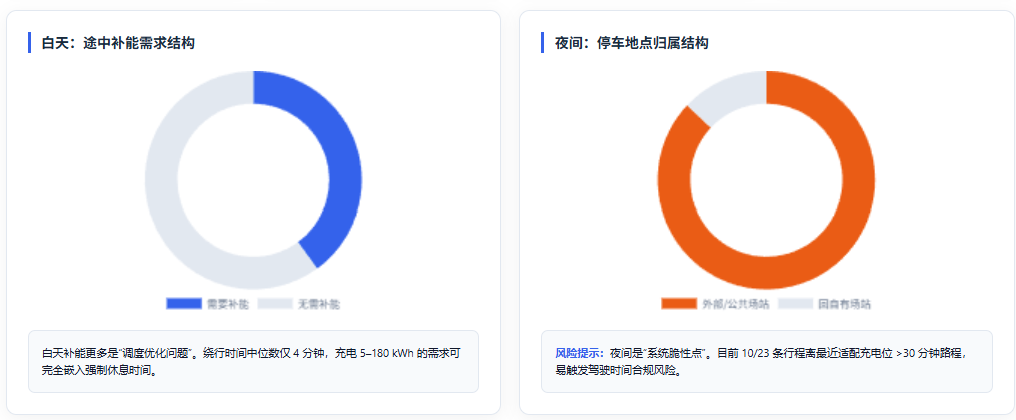

白天:途中补能需求结构

白天补能更多是“调度优化问题”。绕行时间中位数仅 4 分钟,充电 5–180 kWh 的需求可完全嵌入强制休息时间。

夜间:停车地点归属结构

风险提示:夜间是“系统脆性点”。目前 10/23 条行程离最近适配充电位 >30 分钟路程,易触发驾驶时间合规风险。

行程距离分布与车型覆盖度

基建:名义数量 vs Lkw 可用性

注:虽然登记在册的高功率桩多,但能让 16.5m 挂车进出的适配位极其短缺。

大型 Depot 电气化:智能负荷管理效果 (250 辆车案例)

智能管理后的 4.3 MW 接入需求,使得在现有变电站冗余下实现“无需大规模基建升级”成为可能。 压降率: 84%

关键事实

研究事实 (Facts) 核心数据点 战略/经营含义
白天长途能力已闭环 均值 515 km 行程,只需少量补能 当前限制因素不再是“单次续航”,而是“途中补能的可靠性(空闲占位/故障)”。
夜间“充停”高度错位 87% 行程夜间不在自有场站 物流商需优先锁定具备“夜充+长期泊位”的公共枢纽。资产方应开发“泊位型低功率桩”。
合规是补能的硬边界 10/23 样本终点离桩 >30 min 补能选址必须基于“行程终点轨迹”而非“交通干线流量”。5 分钟的微小误差即可能导致超速/超劳。
场站全电化高度可行 峰值从 27MW 压降至 4.3MW Depot 电气化的成败取决于 IT 系统与能源管理的深度整合,而非单纯的硬件部署。
中国重卡的欧洲切口 欧洲缺乏整套“场站+运营”方案 出海窗口在于提供“车辆+场站能管 IT+本地化合规辅助”的嵌入式方案,而非纯整车出口。
数据来源:2025Q4 行业案例研究 (基于 23 条真实长途行程及大型 Depot 测算) | 仅供参考
